SpaceX加速转型算力巨头:2027年新增超10GW算力,ARR或达3000亿美元

编辑:CryptoPatel发布时间:18小时前

SpaceX加速向超大规模算力供应商转型

研究机构SemiAnalysis最新报告显示,SpaceX正以远超市场预期的速度转型为全球领先的AI算力基础设施提供商。公司目标是在2027年底前新增超过10GW的算力容量,并由此撬动高达3000亿美元的年度经常性收入(ARR)。微软被指将成为其最大客户。

SemiAnalysis:SpaceX 2027年新增算力或超10GW ARR达3000亿美元

马斯克设定激进扩张目标,资本开支堪比云巨头

此前,马斯克在SpaceX首次业绩发布会上披露,“保守”目标是2027年单年新建并交付6至8GW增量算力,上行空间可能突破10GW。按每GW约500亿美元的资本开支估算,2027年SpaceX资本支出将达3000亿至5000亿美元,与AWS和谷歌的预期投入规模相当——这一数字对于盈利能力尚不及主流云厂商的SpaceX而言,令市场震惊。

AI推理高利润率驱动需求爆发

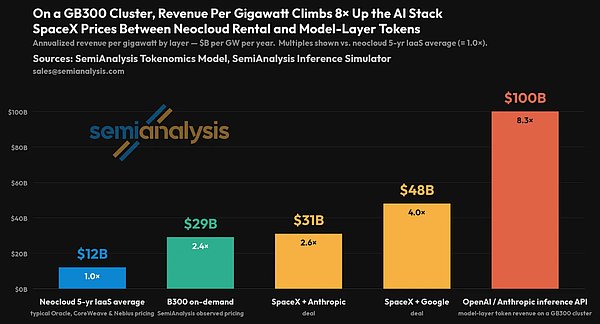

SemiAnalysis指出,其核心逻辑建立在AI推理业务的超高利润率之上。根据其Tokenomics模型与推理模拟器,在GB300集群上提供API推理服务时,每GW每年可产生逾1000亿美元收入;而以每GPU每小时3美元的保守租赁价计算,成本约为120亿美元,毛利率超过60%,部分旗舰模型甚至高达85%以上。

SemiAnalysis:SpaceX 2027年新增算力或超10GW ARR达3000亿美元

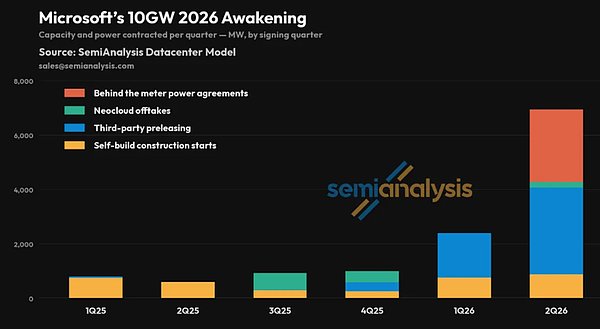

微软算力缺口打开合作窗口

报告称,微软今年已签署逾10GW的数据中心合同,总价值超3000亿美元。2025年10月,微软与OpenAI签署了一项估值2500亿美元的基础设施即服务协议,对应约7GW算力,导致其在Foundry API及Copilot等场景面临严重算力瓶颈。为填补缺口,微软正积极寻求外部算力资源。SemiAnalysis认为,微软与SpaceX签署一份3GW、总价值约1500亿美元的合同“并非不可能”,因SpaceX提供90天取消条款,财务风险极低,易于内部审批。

SemiAnalysis:SpaceX 2027年新增算力或超10GW ARR达3000亿美元

建设速度颠覆行业惯例

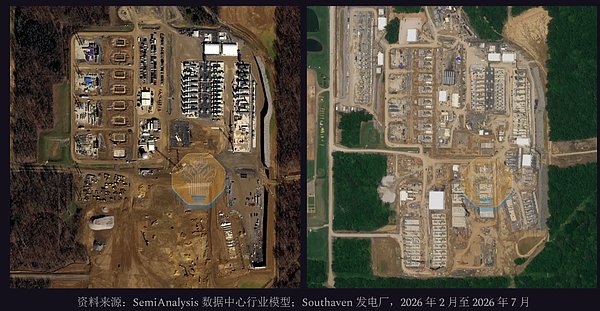

SemiAnalysis强调,SpaceX的竞争优势在于对传统数据中心“效率优先”逻辑的彻底颠覆,转而采用“速度优先”策略。例如,Colossus 1的300MW设施仅用122天完工;Southaven电厂从2026年2月的495MW迅速扩至7月的1.7GW;“MiniHard”项目预计5个月内建成450–500MW。此外,SpaceX通过采购中国产电力模块、二级市场燃气轮机、高度并行施工等方式突破供应链瓶颈。Colossus 2峰值日用工仅3000人,远低于行业平均水平。

SemiAnalysis:SpaceX 2027年新增算力或超10GW ARR达3000亿美元

融资路径清晰:英伟达支持与现金流滚动

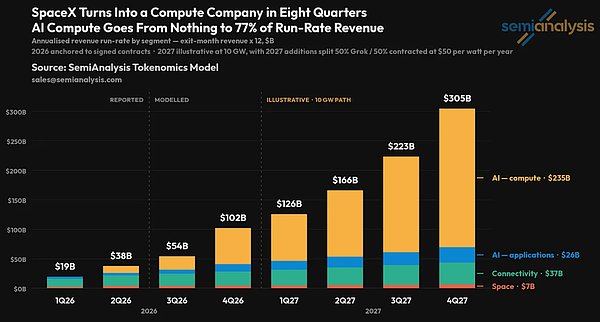

针对外界对其资本实力的质疑,SemiAnalysis提出两条可行融资路径:一是英伟达可能提供供应商融资,降低前期现金支出——这也解释了马斯克为何宣布SpaceX将独家采用英伟达芯片;二是凭借行业最快的交付周期,SpaceX可对算力收取每MW每年3000万至5000万美元的高溢价,使资本开支在不到一年内通过运营现金流收回。报告预测,即便2027年新增算力中仅50%用于商业推理变现(其余用于Grok和Cursor团队训练),其ARR仍有望达到3000亿美元。

SemiAnalysis:SpaceX 2027年新增算力或超10GW ARR达3000亿美元
